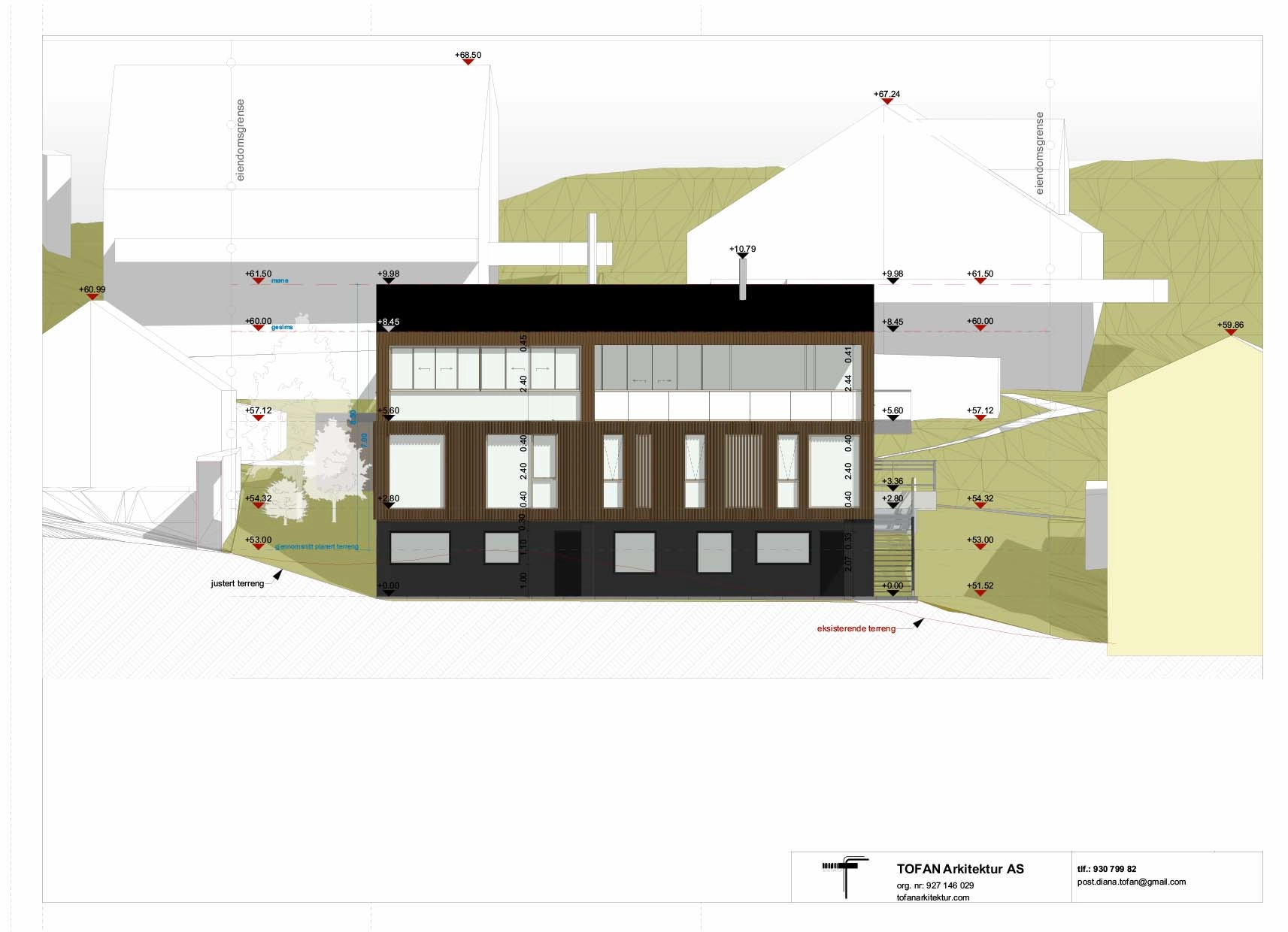

Hjelp til byggesøknad og rammesøknad (ansvarlig søker)
Å sende inn en byggesøknad eller rammesøknad handler ikke bare om tegninger. Det handler om å forstå regelverk, krav og kommunale prosesser – og om å levere en søknad som er så komplett og korrekt som mulig fra start. Derfor kan det være lurt å søke profesjonell hjelp til byggesøknaden. Her gir bruk av arkitekt som ansvarlig søker en tydelig fordel.
Hva ansvarlig søker faktisk gjør
Ansvarlig søker har det formelle ansvaret for byggesøknaden og er kommunens kontaktpunkt gjennom hele prosessen. Rollen innebærer langt mer enn å sende inn dokumenter.
Som ansvarlig søker:
- avklarer vi hvilke søknader som kreves (dispensasjon, rammesøknad, ett-trinn, mv.)
- vurderer reguleringsplan, kommuneplan og plan- og bygningsloven
- koordinerer alle nødvendige vedlegg og fagrapporter
- sender nabovarsel digitalt og håndterer eventuelle merknader
- utarbeider gjennomføringsplan
- sender inn ansvarsretter
- følger saken frem til igangsettingstillatelse
- håndterer midlertidig brukstillatelse og ferdigattest
Kommunen foretrekker å forholde seg til én fagperson. Ansvarlig søker fungerer derfor som bindeledd mellom tiltakshaver og kommune.
Hvorfor byggesøknader ofte tar lang tid
En byggesøknad har faste krav. Dersom ett eller flere elementer mangler, må kommunen be om komplettering. I praksis vil saksbehandler ofte påpeke de første manglene de ser – ikke nødvendigvis alle på én gang. Dette er normalt, og handler ofte om kapasitet og saksflyt.
Resultatet kan bli en lang prosess der:
- første runde avklarer noen mangler
- neste runde avdekker nye
- og så videre
Derfor er det avgjørende å ha så mye som mulig på plass før søknaden sendes inn.
Vanlige grunner til avslag eller forsinkelser
Erfaring viser at mange forsinkelser skyldes:
- tiltak som er for stort eller for høyt i forhold til regulering
- manglende forståelse av byggegrenser og avstander
- prosjektering før tomtens begrensninger er kartlagt
- manglende dispensasjon der det faktisk kreves
- ufullstendig dokumentasjon
Et vanlig problem er at noen arkitekter tegner drømmehuset, men så er det ikke tillatt på tomten – for eksempel fordi tomten er regulert for boligblokk, LNFR-formål eller har spesifikke høydekrav.
Når dispensasjon er nødvendig
I eldre reguleringsplaner kan krav være lite intuitive. Det kan for eksempel ligge krav om fortau eller infrastruktur langt unna tomten. Da kan dispensasjon være nødvendig.
Det er viktig å være klar over:
- det finnes ingen garanti for at dispensasjon innvilges
- behandlingstid er normalt ca. 12 uker, mot ca. 3 uker uten dispensasjon
- eksterne rapporter kan være påkrevd
I LNFR-områder kan det utløses krav til:
- kvikkleirerapport
- skredrapport
Disse utføres av eksterne konsulenter og kan innebære rundt 50 timers arbeid. I tillegg kan det være krav om:
- overvannsnotat
- VA-søknad
Som ansvarlig søker vurderer vi ofte om det er hensiktsmessig å sende dispensasjonssøknad først, før full rammesøknad. Det reduserer risikoen for å bruke mye tid og ressurser på et prosjekt som kanskje ikke lar seg godkjenne.
Arkitektens rolle gir færre forsinkelser
Det finnes arkitekter som tegner gode hus, men som ikke har tilstrekkelig erfaring med byggesøknad. Det kan føre til prosjektering som bryter med regelverk, og som må endres sent i prosessen.
Som arkitekt og ansvarlig søker vurderer vi:
- byggehøyder og utnyttelse tidlig
- avstandskrav (normalt 4 meter, men kan reduseres med nabosamtykke)
- parkeringskrav basert på antall boenheter
- krav til uteoppholdsareal osv
Vi kommuniserer med kommunen på en faglig og presis måte. Saksbehandlere er ofte jurister, og dialogen krever forståelse for både regelverk og praksis.
Effektiv prosess handler ikke om forhandling
Kommunen er ikke «vanskelig». De forholder seg til plan- og bygningsloven, TEK17 og gjeldende planer. Forsøk på å «forhandle» seg rundt krav fører som regel bare til tap av tid.
En løsningsorientert tilnærming – der målet er å levere det kommunen faktisk trenger – gir som regel raskere og bedre fremdrift.
Trygg byggesøknad starter tidlig
Profesjonell hjelp til byggesøknad og rammesøknad handler om å redusere risiko, spare tid og sikre fremdrift. Når søknaden er godt forberedt, riktig dokumentert og faglig forankret av en ansvarlig søker, øker sjansen for en smidig og effektiv prosess betydelig.
Få kontroll på byggesøknaden fra start
En god byggesøknad handler om mer enn utfylling av skjemaer – den handler om riktige avklaringer til riktig tid. Med en arkitekt som ansvarlig søker får du en strukturert prosess der regelverk, dokumentasjon og dialog med kommunen håndteres profesjonelt fra første steg. Ta kontakt med oss i Tofan Arkitektur for en uforpliktende gjennomgang av prosjektet ditt, så hjelper vi deg å legge et trygt og effektivt løp for byggesøknaden.
Les mer om hva vi tilbyr
kontakt oss
